Linia Vulcănești-Chișinău se apropie de energizare. Ministrul Energiei a verificat cum decurg lucrările
Sursa foto: Ministerul Energie

Linia Vulcănești-Chișinău se apropie de energizare. Ministrul Energiei a verificat cum decurg lucrările

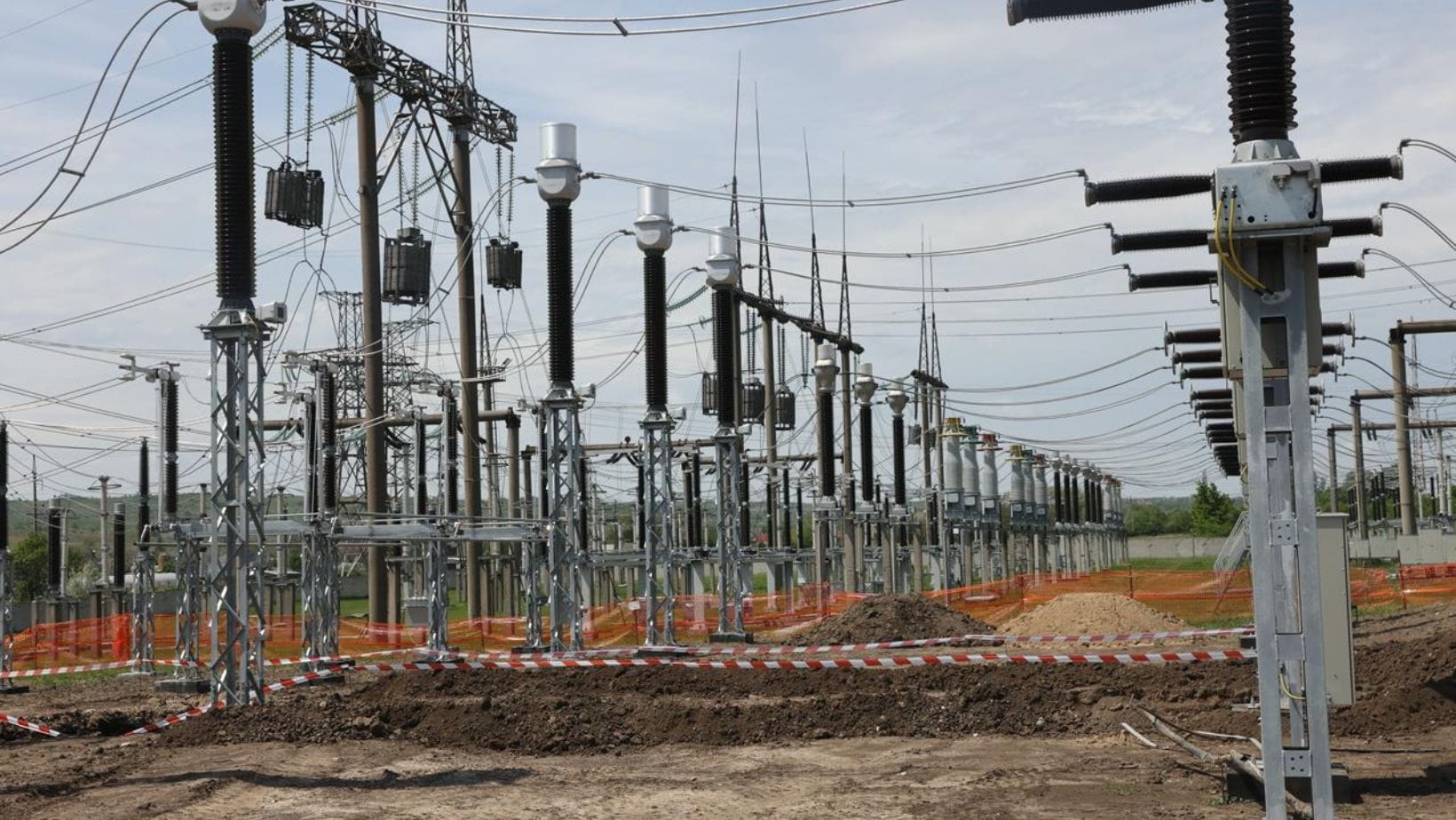

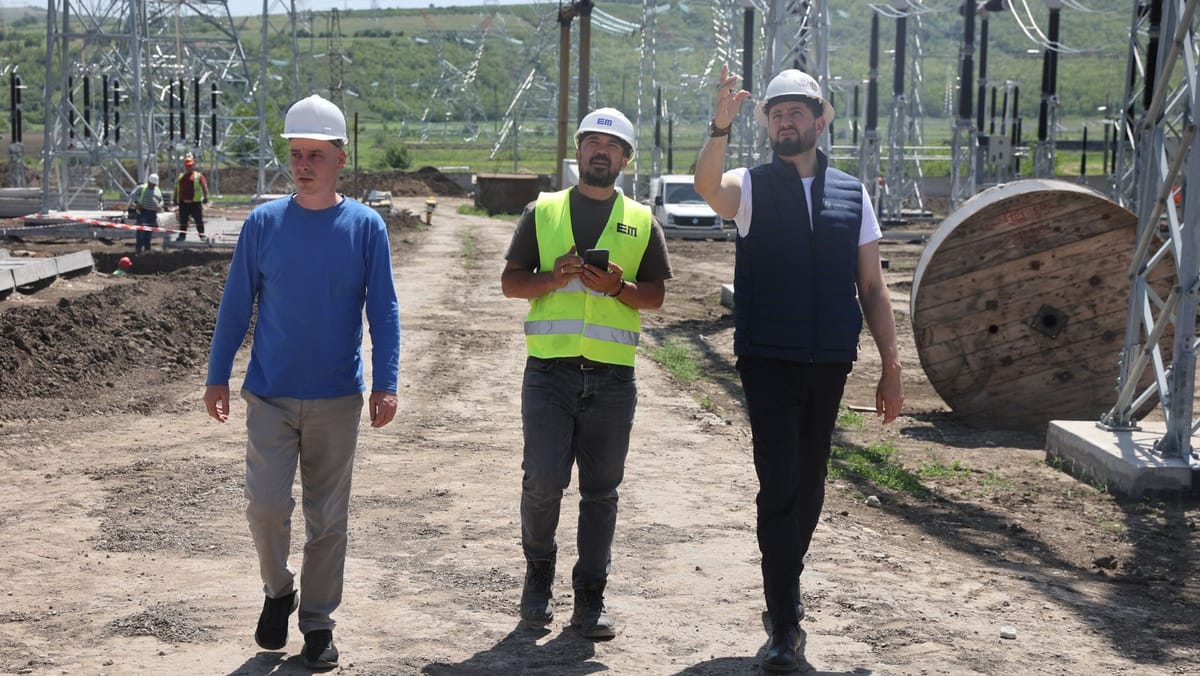

Lucrările necesare pentru energizarea Liniei Electrice Aeriene Vulcănești-Chișinău se află în etapa finală în unele puncte-cheie ale proiectului. Ministrul Energiei, Dorin Junghietu, a vizitat Stația Electrică Chișinău pentru a verifica stadiul lucrărilor și respectarea termenelor asumate de contractor.

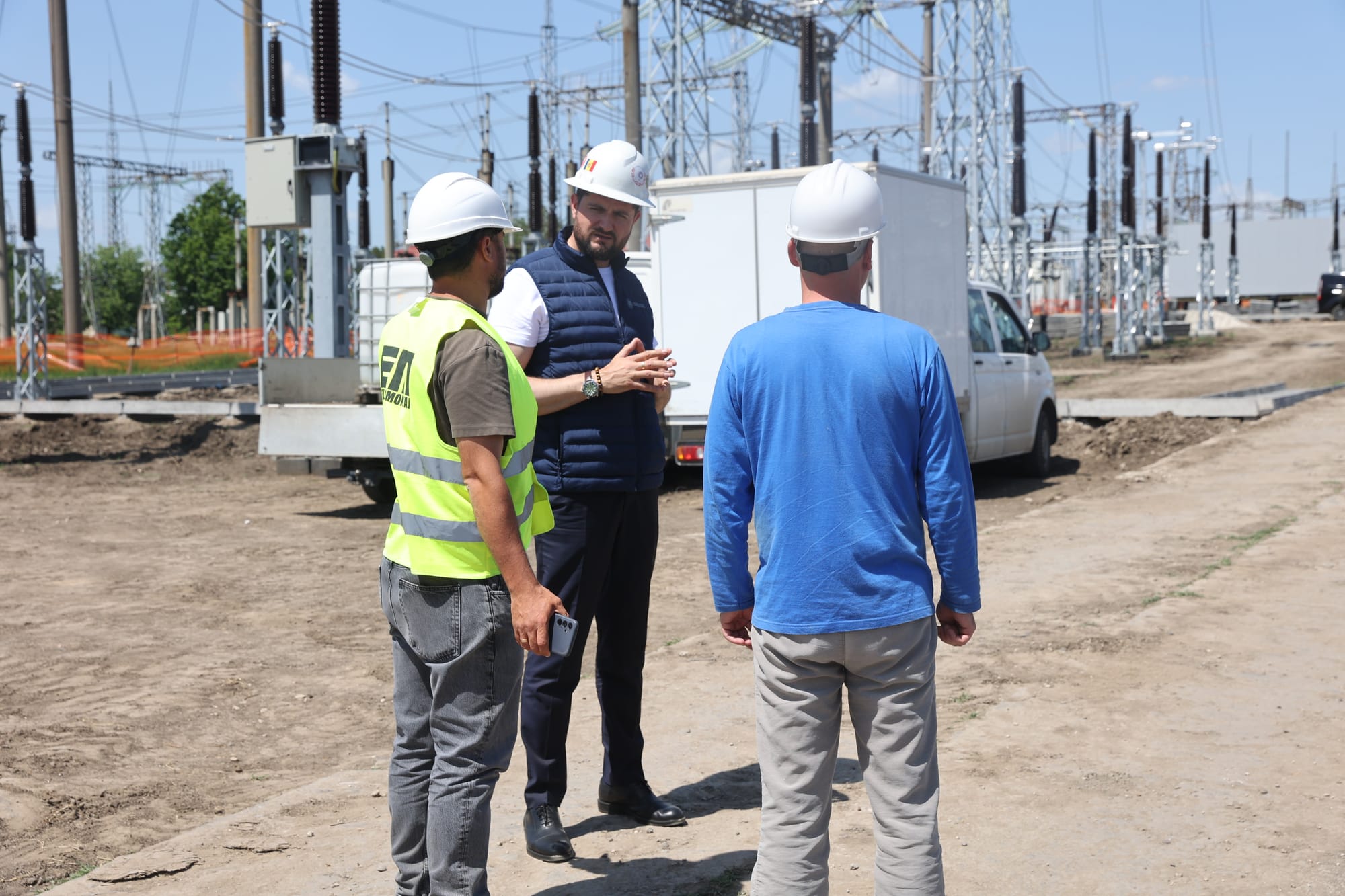

În discuțiile cu reprezentanții companiei responsabile de execuție, ministrul a subliniat importanța finalizării la timp a tuturor lucrărilor din stația electrică, astfel încât să poată fi inițiat procesul de energizare a liniei. Dorin Junghietu a atenționat și asupra aplicării penalităților prevăzute în contract, în cazul nerespectării termenelor stabilite.

Responsabilii de proiect au anunțat că, la Stația Electrică Chișinău, sunt în fază finală lucrările de asamblare a containerului și conectare a rețelelor interioare. În paralel, continuă amenajarea canalelor și traversărilor subterane pentru cabluri.

Sursa foto: Ministerul Energiei

La celălalt capăt al liniei, la Stația Electrică Vulcănești, în aceste zile sunt efectuate verificări ale acționărilor mecanice ale echipamentelor primare și lucrări de instalare a dulapurilor de teleprotecție.

Linia Electrică Aeriană Vulcănești-Chișinău are o lungime de aproximativ 157 de kilometri și va conecta Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV. Proiectul este realizat în cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Acesta va permite livrarea energiei electrice din România direct către Chișinău, evitând nodul energetic de la MGRES.

Valoarea totală a proiectului este de 61 de milioane de euro, dintre care circa 27 de milioane de euro sunt destinate construcției liniei electrice.

Linia Vulcănești-Chișinău ar putea deveni funcțională până la sfârșitul lunii iunie. Ministrul cere respectarea termenelor
Linia Electrică Aeriană de 400 kV Vulcănești-Chișinău ar putea deveni funcțională până la sfârșitul lunii iunie curent, după finalizarea testelor tehnice. Proiectul este considerat unul strategic pentru interconectarea Republicii Moldova cu România și cu sistemul european de electricitate. Directorul Unității Consolidate pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii, Ruslan
