De săptămâna viitoare, mai mulți muncitori vor lucra pe șantierele Liniei electrice Vulcănești – Chișinău
Începând cu săptămâna viitoare, numărul muncitorilor pe șantierele Liniei electrice Vulcănești – Chișinău va fi suplimentat. Anunțul a fost făcut de reprezentanții întreprinderilor implicate în construcții, în cadrul unei vizite de inspectare a secretarului de stat de la Ministerul Energiei, Constantin Borosan.
Marți, 21 ianuarie, Borosan a vizitat stația electrică Chișinău din cadrul ÎS Moldelectrica, unde se va conecta viitoarea linie electrică de înaltă tensiune. În prezent, aici se desfășoară lucrările de construcție a fundațiilor pentru autotransformator și sunt instalate echipamentele din instalația de distribuție și portalurile metalice la Stația Electrică Chișinău.
„În această locație, lucrările de construcție pot fi continuate în condițiile meteo actuale și având în vedere proximitatea furnizorilor de materiale de construcție și căile de acces. Pe acest șantier, numărul de muncitori a fost majorat cu zece oameni încă la finele lunii decembrie, la solicitarea Ministerului Energiei”, au precizat responsabilii din cadrul ministerului de resort.
Modernizarea Stației Chișinău 330kV de comun cu extinderea Stației Electrice Vulcănești 400 kV vor permite racordarea Liniei Electrice Aeriene (LEA) Vulcănești – Chișinău 400kV la infrastructura electroenergetică din zona de sud și centru al țării inclusiv și a municipiul Chișinău și sunt necesare pentru transportarea directă a fluxurilor de energie către cel mai mare nod de consum de energie electrică din țară.
Urmăriți-ne și pe canalul nostru de TELEGRAM

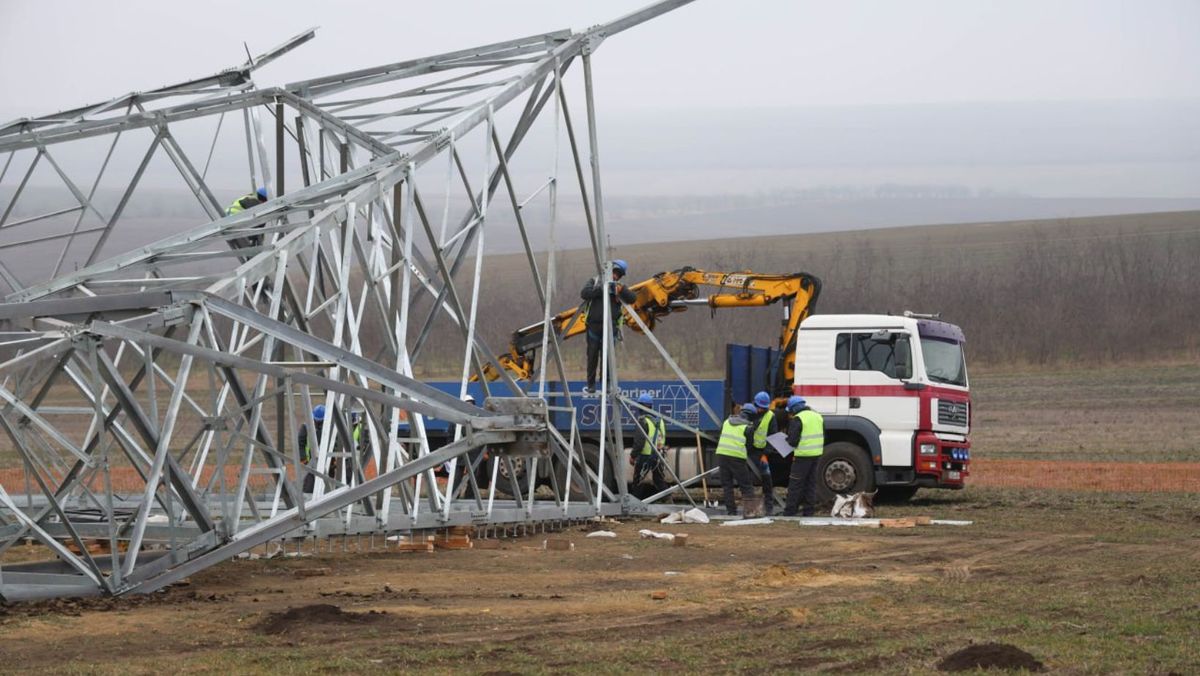

Totodată, în prezent continuă lucrările de asamblare a pilonilor liniei electrice, iar în viitorul apropiat, când vor permite condițiile meteo, urmează a fi relansate lucrările de turnare a fundamentelor pentru pilonii liniei electrice.
Până în prezent au fost construite peste 200 de fundații pentru piloni și circa 30 de piloni asamblați, iar șantierul de construcție se extinde pe o distanță de circa 65 de kilometri.
„Vrem să ne asigurăm, în teren, că lucrările la linia electrică Vulcănești-Chișinău se desfășoară în termenele stabilite și îndemnăm toate părțile implicate să manifeste maximă deschidere și eforturi în acest sens. Pentru că această linie are o importanță strategică pentru securitatea energetică, îndemn și toți proprietarii de terenuri ce urmează a fi expropriate să manifeste deschidere pentru cooperare. Este vorba de circa șase mii de proprietăți, multe foarte mici, dar fiecare persoană afectată trebuie despăgubită”, a precizat Constantin Borosan.
Amintim că, săptămâna trecută, premierul Dorin Recean a cerut urgentarea lucrărilor la Linia electrică aeriană 400 kV Vulcănești – Chișinău și a cerut companiilor responsabile de construcție să raporteze săptămânal progresele înregistrate către Ministerul Energiei și Unitatea Consolidată pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii (UCIPE).
Potrivit autorităților, progresul general de implementare a proiectului este de circa 49%.
Lucrările propriu-zise de construcție au fost lansate în luna aprilie 2024, după elaborarea și aprobarea proiectului tehnic și realizarea condițiilor premergătoare lucrărilor. Acestea sunt în proces de desfășurare în UTA Găgăuzia, raioanele Leova, Cahul și Taraclia. Materialele și componentele necesare construcției LEA au fost produse și livrate în volum de 90%.
