Construcția LEA Vulcănești-Chișinău, pe ultima sută de metri. Lucrările sunt gata în proporție de circa 99%

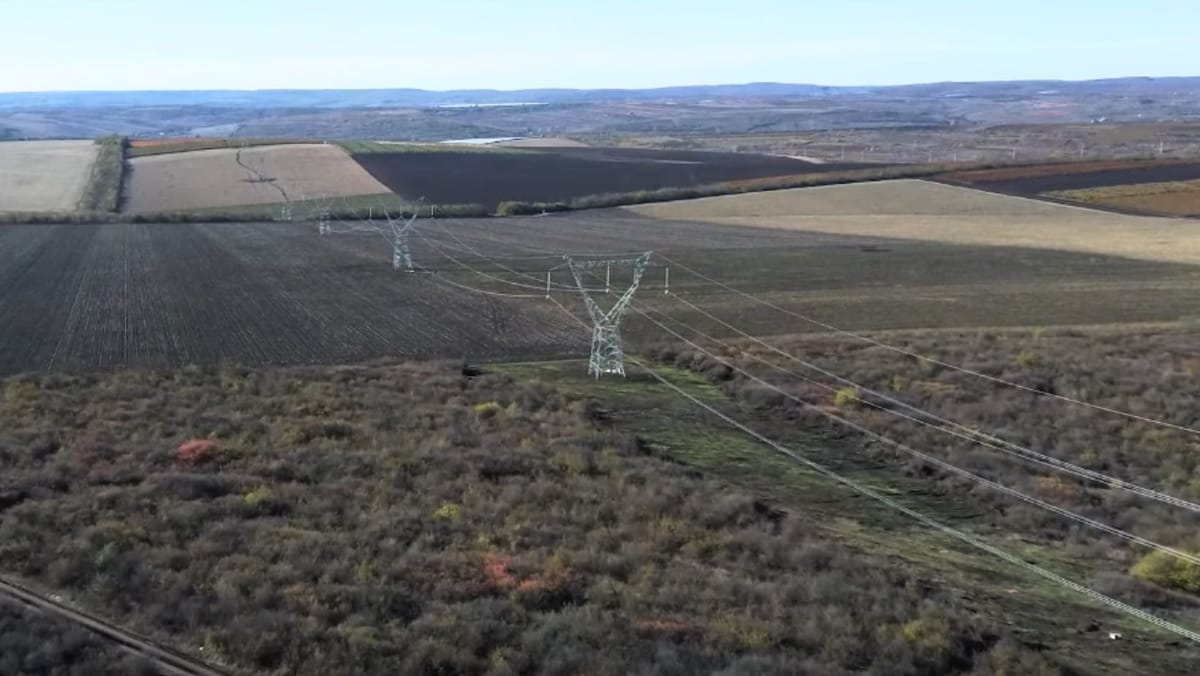

Lucrările de construcție și instalare a Liniei Electrice Aeriene (LEA) Vulcănești-Chișinău sunt finalizate în proporție de circa 99%. În prezent, muncitorii lucrează la ultimul pilon și întinderea ultimului kilometru de conductor. Unitatea de Implementare a Proiectelor în Energetică (UCIPE) a venit cu un anunț în acest sens astăzi, 19 noiembrie.
După finalizarea lucrărilor de construcție, vor începe lucrările de testare. Acum o zi, ministrul Energiei, Dorin Junghietu, a declarat în cadrul unui club de presă că testările vor demara, cel mai probabil, în luna decembrie. În paralel, vor continua lucrările de construcție la Stația Electrică Vulcănești 400 kV și Stația Electrică Chișinău 330 kV.
„La Stația Electrică Chișinău 330 kV, se finalizează instalarea echipamentului primar, înregistrând un progres general de circa 78%. La Stația Electrică Vulcănești 400 kV, lucrările de extindere au ajuns la 58% - a fost finalizată instalarea cadrului metalic, urmând să demareze instalarea echipamentului primar”, precizează responsabilii din cadrul UCIPE.
După începerea perioadei de testări se va realiza o energizare treptată a LEA, care va dura până la 60 zile. În această perioadă, specialiștii vor inspecta în timp real comportamentul operațional al liniei, iar după validarea tuturor parametrilor, aceasta va fi dată în exploatare.
Amintim că lucrările de construcție a Liniei Electrice Aeriene Vulcănești - Chișinău au demarat în aprilie 2024. Linia traversează 35 de localități din opt raioane, conectând Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV.
Potrivit autorităților, LEA va putea transporta până la 630 MVA de putere, echivalentul a peste 50% din consumul necesar al țării în perioadele de vârf.
Construcția liniei electrice aeriene este parte a Proiectului de dezvoltare a sistemului electroenergetic din R. Moldova. Valoarea proiectului, finanțat de Banca Mondială, este de 61 milioane de euro. Din această sumă, circa 27 de milioane de euro sunt destinați construcției liniei.
